ALM010 |

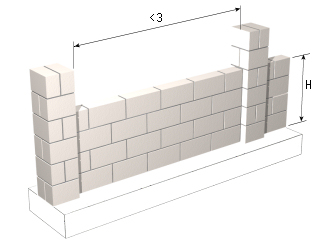

m |
Mur en maçonnerie pour fermeture de parcelle. |
10.818,71F CFA |
||
|
Mur de fermeture de 1 m de hauteur, avec pilastres intermédiaires, de 20 cm d'épaisseur en maçonnerie, de blocs creux de béton, à revêtir, 500x200x200 mm, résistance normalisée B40 (4 MPa), placée avec du mortier de ciment confectionné sur chantier, avec 250 kg/m³ de ciment, couleur gris, dosage 1:6, fourni en sacs. |
|||||
|
Code interne |
Désignation |
Quantité |
Unité |
Prix unitaire |
Prix total |
|
mt02bhg020ea |
Bloc creux en béton, à revêtir, 500x200x200 mm, résistance normalisée B40 (4 MPa), couleur gris, y compris les pièces spéciales: chaînages et demi-blocs. Selon NF EN 771-3. |
13,700 |
U |
528,29 |
7.237,57 |
|
mt08aaa010a |
Eau. |
0,004 |
m³ |
968,19 |
3,87 |
|
mt01arg005a |
Sable de carrière, pour mortier préparé sur chantier. |
0,023 |
t |
10.413,97 |
239,52 |
|
mt08cem000a |
Ciment gris en sacs. |
3,528 |
kg |
70,36 |
248,23 |
|
mq06hor010 |
Bétonnière. |
0,020 |
h |
739,37 |
14,79 |
|
mo020 |
Compagnon professionnel III/CP2 VRD espaces privés. |
1,876 |
h |
995,17 |
1.866,94 |
|
mo077 |
Ouvrier professionnel II/OP VRD espaces privés. |
0,938 |
h |
628,49 |
589,52 |
|
mo113 |
Ouvrier d'exécution I/OE1 VRD espaces privés. |
0,161 |
h |
603,76 |
97,21 |
|
Majoration des montants |
2,000 |
% |
10.297,65 |
205,95 |
|
|
Coûts indirects |
3,000 |
% |
10.503,60 |
315,11 |
|
|
Coût d'entretien décennal: 973,68F CFA les 10 premières années. |
Montant total HT: |
10.818,71 |
|||
Cahier des charges
|
UNITÉ D'OUVRAGE ALM010: MUR EN MAÇONNERIE POUR FERMETURE DE PARCELLE. CLAUSES TECHNIQUES Réalisation d'une fermeture de parcelle avec un mur de 1 m de hauteur, avec pilastres intermédiaires, de 20 cm d'épaisseur en maçonnerie, de blocs creux de béton, à revêtir, 500x200x200 mm, résistance normalisée B40 (4 MPa), placée avec du mortier de ciment confectionné sur chantier, avec 250 kg/m³ de ciment, couleur gris, dosage 1:6, fourni en sacs. Comprend le nettoyage et la préparation de la surface d'appui, la réalisation des joints, la réalisation des rencontres, les pilastres de contreventement et les pièces spéciales. Ne comprend pas les revêtements. CRITÈRE POUR LE MÉTRÉ Longueur moyenne selon documentation graphique du Projet, en déduisant la longueur des ouvertures des portes et des grilles. CLAUSES PRÉALABLES DEVANT ÊTRE REMPLIES AVANT L'EXÉCUTION DES UNITÉS D'OUVRAGE DE L'ÉLÉMENT PORTEUR. On vérifiera l'éventuelle existence dépendances, d'éléments enterrés, de réseaux de service ou de tout type d'installations qui pourraient être affectés par les travaux à initier. CLIMATIQUES. Les travaux seront suspendus en cas de pluie intense, de neige ou de vent excessif. PROCESSUS D'EXÉCUTION PHASES D'EXÉCUTION. Nettoyage et préparation de la surface d'appui. Implantation. Mise en place et aplomb des mires de référence. Tension des cordeaux entre les mires. Préparation du mortier. Mise en place des pièces par rangées à niveau. CLAUSES DE FINALISATION. L'ensemble sera monolithique. CONSERVATION ET MAINTENANCE. On protégera l'ouvrage récemment exécuté de la pluie, du gel et des températures élevées. On évitera l'agissement sur l'élément d'actions mécaniques non prévues dans le calcul. CRITÈRE POUR LE MÉMOIRE On mesurera la longueur réellement exécutée selon les spécifications du Projet, en déduisant la longueur des ouvertures des portes et des grilles. |
